Bauantrag für eine Logistikhalle: Unterlagen, Bildanforderungen und Ablehnungsgründe
Ein Bauantrag für eine deutsche Logistikhalle steht und fällt mit drei Dingen: einer landesbauordnungs-konformen Unterlagensammlung, einer korrekten Einordnung zwischen §34 und §35 BauGB sowie einer Bildlogik, die der Bauamtssachbearbeiter prüfen kann, ohne mehrmals nachzufragen. Dieser Leitfaden ordnet das Verfahren für Projektentwickler, Generalplaner und Bauleitung.
Zielgruppe
Projektentwickler, Generalplaner, Bauleitung, Architekten in der Genehmigungsplanung.
Lesezeit
Etwa 12 Minuten plus Unterlagen-Checkliste.
Rechtsstand
Mai 2026, Musterbauordnung, Industriebaurichtlinie 2019/2022, Bauvorlagenverordnungen der Länder.
Welche Bauantragsunterlagen eine Logistikhalle wirklich braucht
Die Bauvorlagenverordnung (BauVorlVO) des jeweiligen Bundeslandes definiert den Mindestumfang. Für eine Logistikhalle reicht der Mindestumfang in der Praxis nie aus. Industriebaurichtlinie, Brandschutz, Verkehrserschließung und Landschaftsplanung kommen hinzu. Eine vollständige Bauantragstellung umfasst typischerweise sechzehn Dokumentengruppen, die jede Bauaufsicht für eine Halle dieser Größenordnung erwartet.

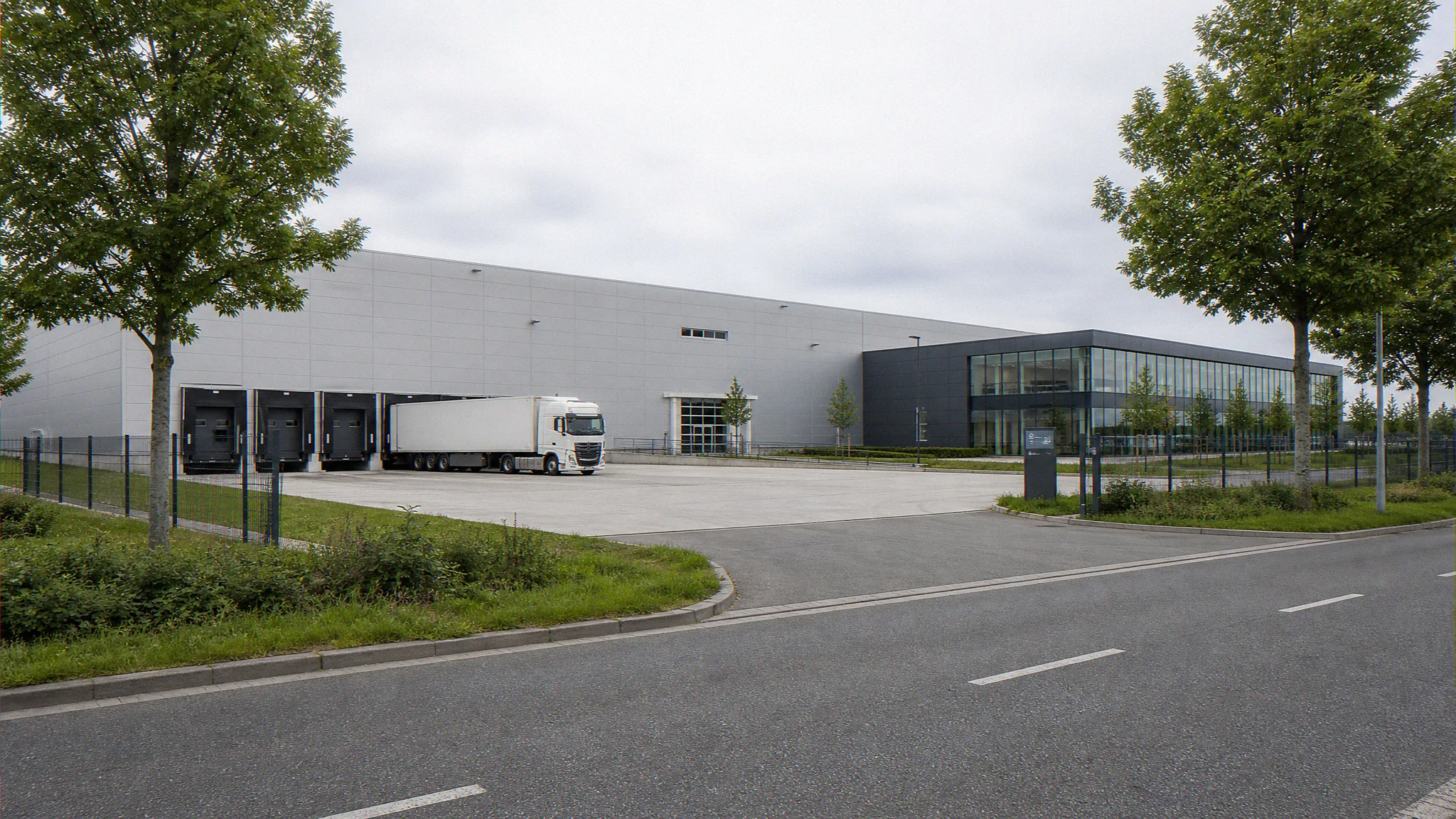

Bauantragsansicht aus Studio-Produktion: neutrales Tageslicht, materialgenaue Trapezblech-Fassade, sichtbare Rampenlinie, Lkw-Hof mit 16,5-m-Sattelzug und Landschaftspuffer mit deutschen Laubbäumen. So sieht eine Bauantragsansicht aus, wie sie das Bauamt erwartet.
Pflichtunterlagen-Katalog für einen Logistikhalle-Bauantrag
Repräsentative Dokumentenliste nach Bauvorlagenverordnung Hessen und Industriebaurichtlinie für eine Logistikhalle im Bereich 30.000 bis 50.000 m² Grundfläche.
01 Lageplan 1:500
Mit Höhenpunkten, Bestandsbäumen und Grenzabständen, amtlich abgesteckt.
02 Liegenschaftskartenauszug
Amtlich, höchstens sechs Monate alt zum Einreichungsdatum.
03 Baubeschreibung
Nach landesrechtlichem Schema, in Hessen typischerweise zehn bis fünfzehn Seiten.
Nord-, Ost-, Süd- und Westansicht mit Materialangaben und Fassadenfarbe.
07 Schnitte
Längs- und Querschnitt durch Rampenzone und Hochregalbereich.
08 Statik
Tragwerksberechnung für Halle, Stützen, Riegel und Dach.
09 Brandschutzkonzept
Ausführung A oder B nach MIndBauRL, abhängig von der Brandabschnittsgröße.
10 GEG-Nachweis
Wärmeschutz, Energiekonzept und PV-Pflicht-Erfüllung.
11 Schallschutzkonzept
Nach TA Lärm, verpflichtend bei angrenzendem Misch- oder Wohngebiet.
12 Verkehrsgutachten
Schleppkurven für 16,5-Meter-Sattelzug, Feuerwehrumfahrt und Anlieferung.
13 Stellplatznachweis
PKW und Lkw nach Garagen- und Stellplatzverordnung des Bundeslandes.
14 Landschaftsplan
Eingriff-Ausgleich-Bilanz in Hektaren plus Pflanz- und Pflegeplan.
15 BImSchG-Voranfrage
Antwort der Bezirksregierung zur Verfahrenswahl bei Gefahrstoffrelevanz.
16 Visualisierungsmappe
Sechs neutrale Außenansichten, ein Luftbild, eine Rampen-Ansicht, ein Innenraum bei Tageslicht.
Drei Punkte verursachen die meisten Rückfragen der Bauaufsicht. Erstens, unvollständige Bauzeichnungen: Bauämter erwarten alle Geschossgrundrisse plus Schnitte durch Tor- und Rampenzonen, auch bei eingeschossigen Hallen mit Galerie. Zweitens, ein unsauberer Stellplatznachweis: die Berechnungsbasis (Bruttogeschossfläche oder Hallennutzfläche) unterscheidet sich nach Bundesland. Drittens, ein pauschaler Landschaftsplan: die Eingriff-Ausgleich-Bilanz muss in Hektaren ausgewiesen werden, nicht als Aussage „wird durch Pflanzungen ausgeglichen".
Industriebaurichtlinie: Ausführung A, B oder C wählen
Die Musterindustriebaurichtlinie (MIndBauRL) greift bei Hallen mit Grundfläche über 1.600 m² oder Brandabschnittsvolumen über 30.000 m³, was praktisch jede Logistikhalle erfasst. Drei Berechnungsverfahren stehen zur Wahl; das gewählte Verfahren entscheidet über Brandabschnittsgrößen, Rettungswege und Anlagentechnik.
Ausführung A, vereinfachtes Verfahren
Für kleinere Hallen mit moderater Brandlast, ohne Sprinkleranforderung, eingeschossig.
Geltungsbereich
Grundfläche bis circa 3.000 m², Brandabschnittsvolumen bis 30.000 m³.
Brandabschnitt
Eine Brandabschnittsfläche von 1.800 m² ohne Sprinkleranlage, 3.000 m² mit Sprinkler.
Bildbeweis
Übersichtsplan mit Brandabschnitten und Rettungswegen reicht.
Ausführung B, Brandlastberechnung
Für die typische Distributions- und Fulfillment-Halle mit Hochregallager, Sprinkleranlage und Rauchwärmeabzug.
Geltungsbereich
Grundfläche 3.000 m² bis circa 40.000 m², Brandabschnittsvolumen bis 200.000 m³.
Brandabschnitt
6.000 m² mit Sprinkleranlage, 9.000 m² mit Brandfrüherkennung und Rauchwärmeabzug.
Bildbeweis
Brandabschnittsplan, Rettungsweglängenplan, Feuerwehrumfahrt mit Aufstellfläche 3,5 m.
Ausführung C, Ingenieurmethode
Für Sonderlösungen, Großhallen, Mehrgeschosslogistik und Hochregallager über 7,5 m Stapelhöhe.
Geltungsbereich
Großhallen über 40.000 m², Hochregallager als Sonderbauten nach §51 MBO.
Brandabschnitt
Projektspezifisch nach CFD-Rauchsimulation und Brandschutzingenieur-Konzept.
Vor der Bauantragstellung entscheidet das Bauplanungsrecht über Machbarkeit, Verfahrensdauer und Genehmigungsfähigkeit. Drei Pfade kommen für eine Logistikhalle in Frage. Welcher Pfad gilt, hängt vom Grundstücksstatus und der Eigenart der näheren Umgebung ab.

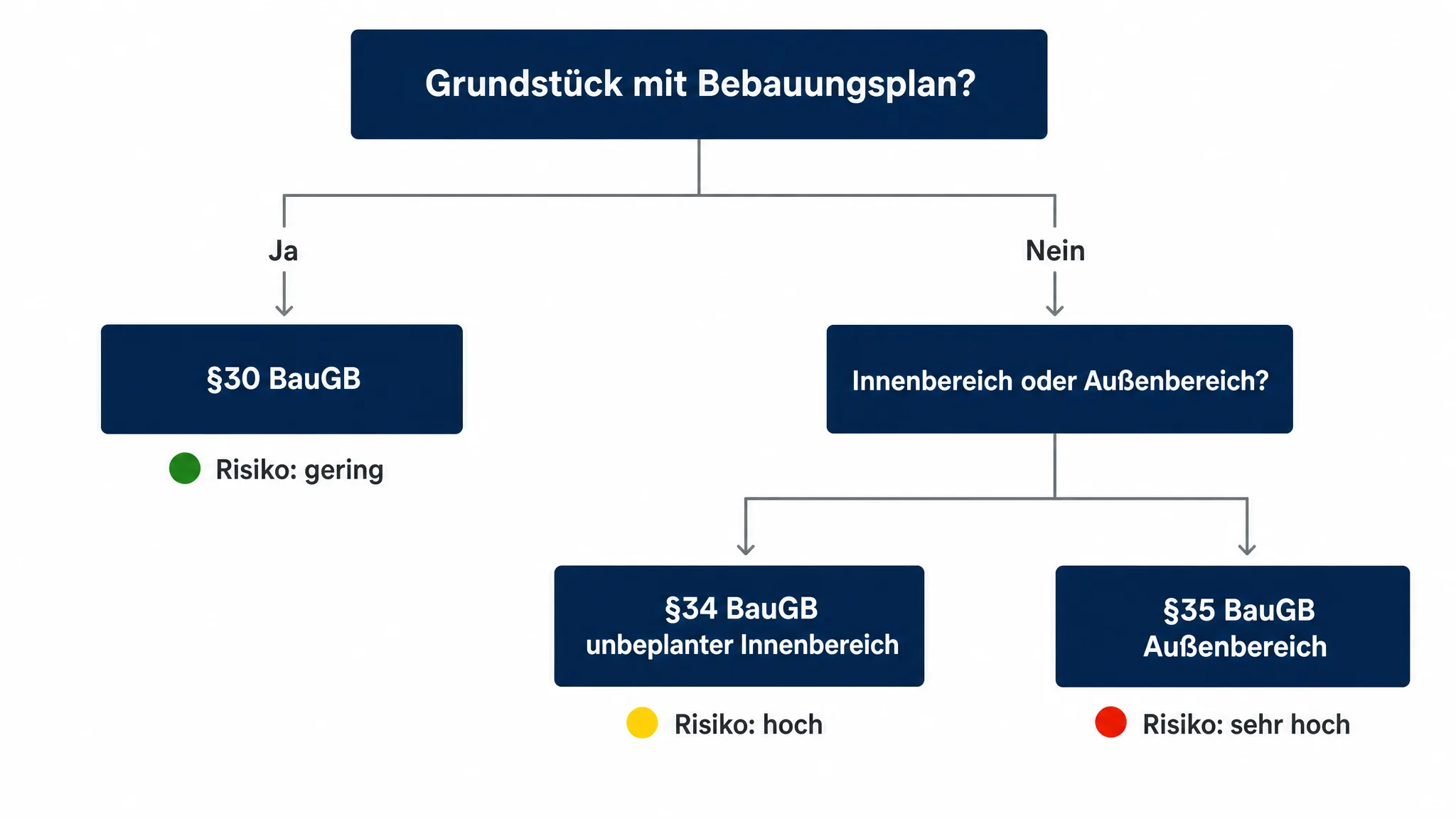

Entscheidungsbaum: drei Pfade des Bauplanungsrechts für eine Logistikhalle nach §30, §34 und §35 BauGB. Risiko-Einstufung pro Pfad: gering, hoch oder sehr hoch.
Pfad 1, §30 BauGB, Bebauungsplan-konform
Der einfachste Fall, sicherste Verfahrensdauer.
Voraussetzung
Gültiger Bebauungsplan mit Industrie- oder Gewerbegebiet-Ausweisung, Festsetzungen passen zum Vorhaben.
Risiko
Gering, sofern Baufenster, Höhenbegrenzung und Grundflächenzahl eingehalten sind.
Bauantragsverfahren
Vereinfacht oder regulär, Frist drei bis sechs Monate ab Vollständigkeit.
Pfad 2, §34 BauGB, unbeplanter Innenbereich
Für Logistikhallen riskant, oft Anlass für Bebauungsplanverfahren.
Voraussetzung
Kein Bebauungsplan, Vorhaben fügt sich in Eigenart der näheren Umgebung ein.
Risiko
Hoch, weil bestehende Gewerbegebiete selten Hallen über 30.000 m² oder 12 m Höhe als Eigenart aufweisen.
Bauantragsverfahren
Häufig Ablehnung, Bauamt verlangt vorhabenbezogenen Bebauungsplan nach §12 BauGB.
Pfad 3, §35 BauGB, Außenbereich
Für Standard-Logistik ohne Privilegierung praktisch nicht genehmigungsfähig.
Voraussetzung
Privilegierung nach §35 Abs. 1 (Land-, Forstwirtschaft, ortsgebundenes Gewerbe, Energie) oder vorhabenbezogener Bebauungsplan.
Risiko
Sehr hoch, sonstige Vorhaben nach §35 Abs. 2 scheitern fast immer an öffentlichen Belangen.
Bauantragsverfahren
Vorhabenbezogenes Bebauungsplanverfahren oder Aufgabe des Standorts.
Bildanforderungen, was Bauämter wirklich erwarten
Bauämter prüfen anders als Mieter und Investoren. Drei Eigenschaften muss die Bildlogik einer Bauantragsmappe erfüllen: Neutralität, Materialgenauigkeit und Standortwirkung. Eine Bauantragsansicht ist keine Vermarktungsansicht.
→Materialgenauigkeit: Fassadenfarbe, Trapezblech-Profil, Sandwichpaneel-Struktur in tatsächlicher Oberfläche.
→Standortwirkung: Baumasse, Höhenwirkung, Nachbarschaftsbezug und Geländeverlauf sichtbar.
→Keine Bildmanipulation: Stromleitungen, Vegetation und Bestandsgebäude bleiben unretuschiert.
→Vier Ansichten plus Luftbild: Standardumfang für eine Halle mit klarem Hauptzugang und sichtbaren Nachbarschaftsachsen.

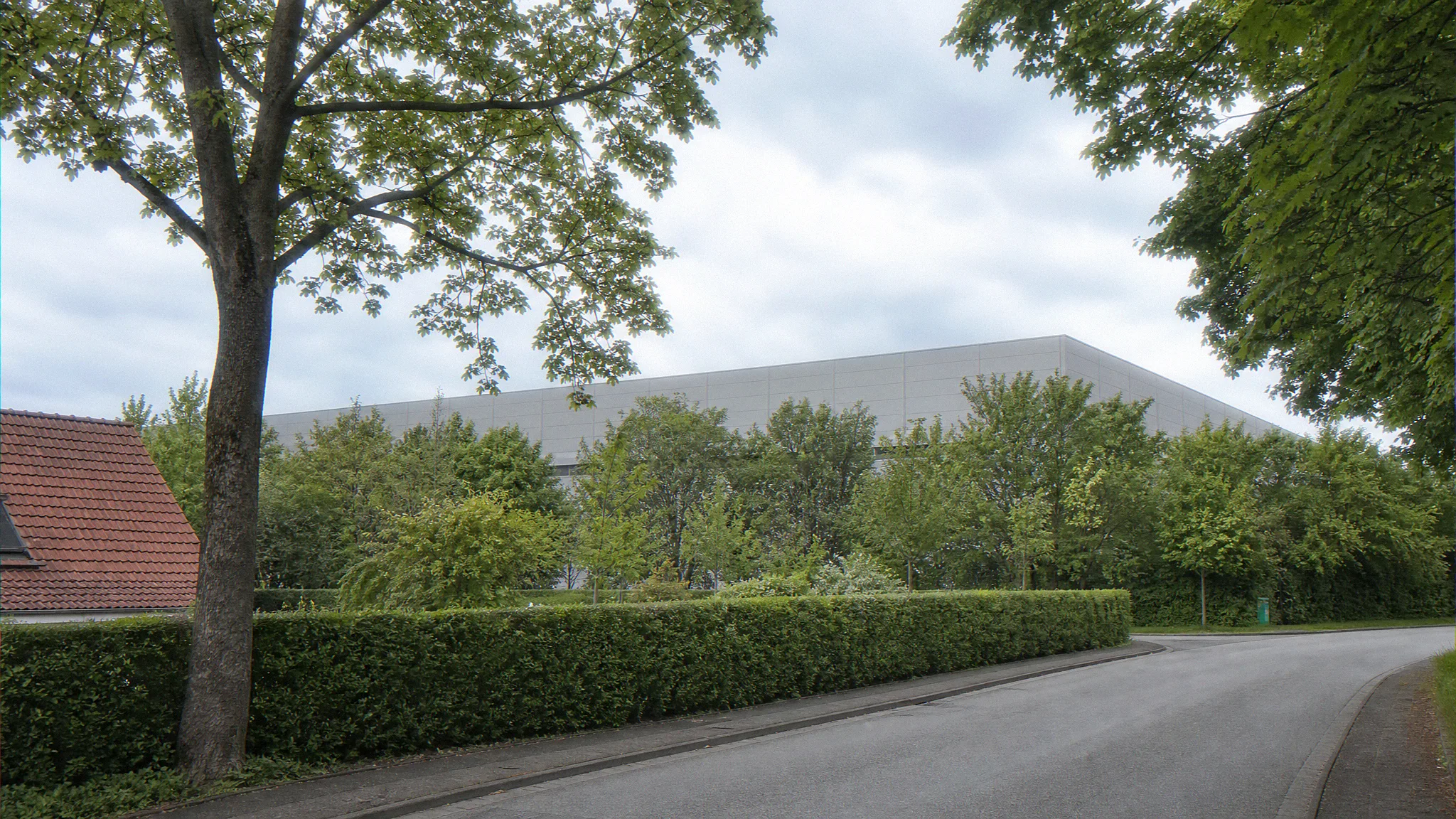

Photomontage aus Bestandsperspektive auf Augenhöhe (1,70 m): Wohnstraße im Vordergrund, Landschaftspuffer mit Mischbepflanzung, Logistikhalle 150 m zurückgesetzt. So baut StratumCGI eine Bestandsperspektive für die Nachbarschaftsabstimmung.
Häufige Ablehnungsgründe und ihre Prävention
Aus der Bauamtspraxis 2023 bis 2025 wiederholen sich fünf Ablehnungs- und Rückfragenmuster bei Logistikhallen-Bauanträgen. Diese fünf Punkte zusammen verursachen rund 70 Prozent der Verfahrensverzögerungen.
→Schleppkurven inkonsistent: Verkehrsgutachten zeigt 16,5-m-Sattelzug, Lageplan rechnet mit 12 m. Bauämter prüfen die Schleppkurve nach und lehnen ab, wenn Rangierräume kollidieren.
→Brandschutz ohne Sachverständigen-Stempel: Ohne Brandschutzsachverständigen-Vermerk und Brandabschnitts-Berechnung mit Sprinkler- und RWA-Annahmen verweigert das Bauamt die Vollständigkeitserklärung.
→Landschaftsplan pauschal: Aussagen wie „Eingriff wird durch Pflanzungen ausgeglichen" reichen nicht. Die Eingriff-Ausgleich-Bilanz muss in Hektaren mit Standort-Karten geführt werden.
→Nachbarschaftswirkung unadressiert: Bei Wohnbebauung in 100 m Entfernung verlangt das Bauamt Schallprognose, Photomontage und meist TA-Lärm-Stellungnahme der Immissionsschutzbehörde.
→BImSchG-Pfad ungeklärt: Bei Gefahrstofflagerung (brennbare Flüssigkeiten, Aerosole, Lithium-Batterien) ist eine BImSchG-Voranfrage Pflicht. Erst nach Klärung der Verfahrensart darf der Bauantrag eingereicht werden.
Wie ein koordiniertes 3D-Modell die Verfahrensdauer reduziert
Ein durchgängiges 3D-Modell beschleunigt das Bauantragsverfahren auf drei Wegen. Erstens, ein einziges geometrisches Modell liefert sowohl die Bauantragsansichten als auch die Photomontagen aus Nachbarschaftsperspektive als auch die Schleppkurven-Darstellung im Lageplan, alle Ansichten beziehen sich auf dieselben Maße. Inkonsistenzen zwischen Lageplan, Ansichten und Photomontagen fallen Bauämtern oft sofort auf; ein gemeinsames Modell verhindert diese Klasse von Rückfragen.
Zweitens, eine separate Nachtansicht mit Beleuchtungsanlagen und Verkehrslicht löst die TA-Lärm- und Lichtemissions-Diskussion früh im Verfahren. Drittens, eine Innenraum-Ansicht (Halle leer, Halle mit Hochregalen, Halle mit Schmalgängen) macht die Brandschutz-Annahmen für den Sachverständigen prüfbar. Für eine vollständige Bauantragsmappe deckt die Visualisierungsleistung für Logistikzentrum-Visualisierung in Deutschland die genannten Bildtypen aus einem koordinierten 3D-Modell ab.
Sonderfälle, Großhalle, Mehrgeschosslogistik und Hochregallager
Drei Sonderfälle erfordern erweiterte Bauantragsunterlagen und verlängern die Vorbereitungsphase um drei bis sechs Monate. Wer eine dieser Konstellationen plant, sollte die Genehmigungsplanung mindestens drei Monate vor Einreichung mit Bauaufsicht, Brandschutzsachverständigem und Verkehrsplaner abstimmen.
→Großformatige Hallen über 10.000 m²: Detaillierte Brandabschnitts-Strategie mit Begründung der Abschnittsgrößen, oft mit Sprinkler-Schutz nach VdS CEA 4001.
→Mehrgeschossige Logistikimmobilien: Zusätzliche Anforderungen an Lastenaufzüge, ebenerdige Anfahrt pro Geschoss, Rettungswegführung und Statik. In Deutschland bislang Pilotprojekte in München, Hamburg und Berlin.
→Hochregallager über 7,5 m Stapelhöhe: Besondere Gebäude nach §51 MBO, Industriebaurichtlinie durch projektspezifisches Brandschutzkonzept zu ergänzen, oft mit CFD-Rauchsimulation.

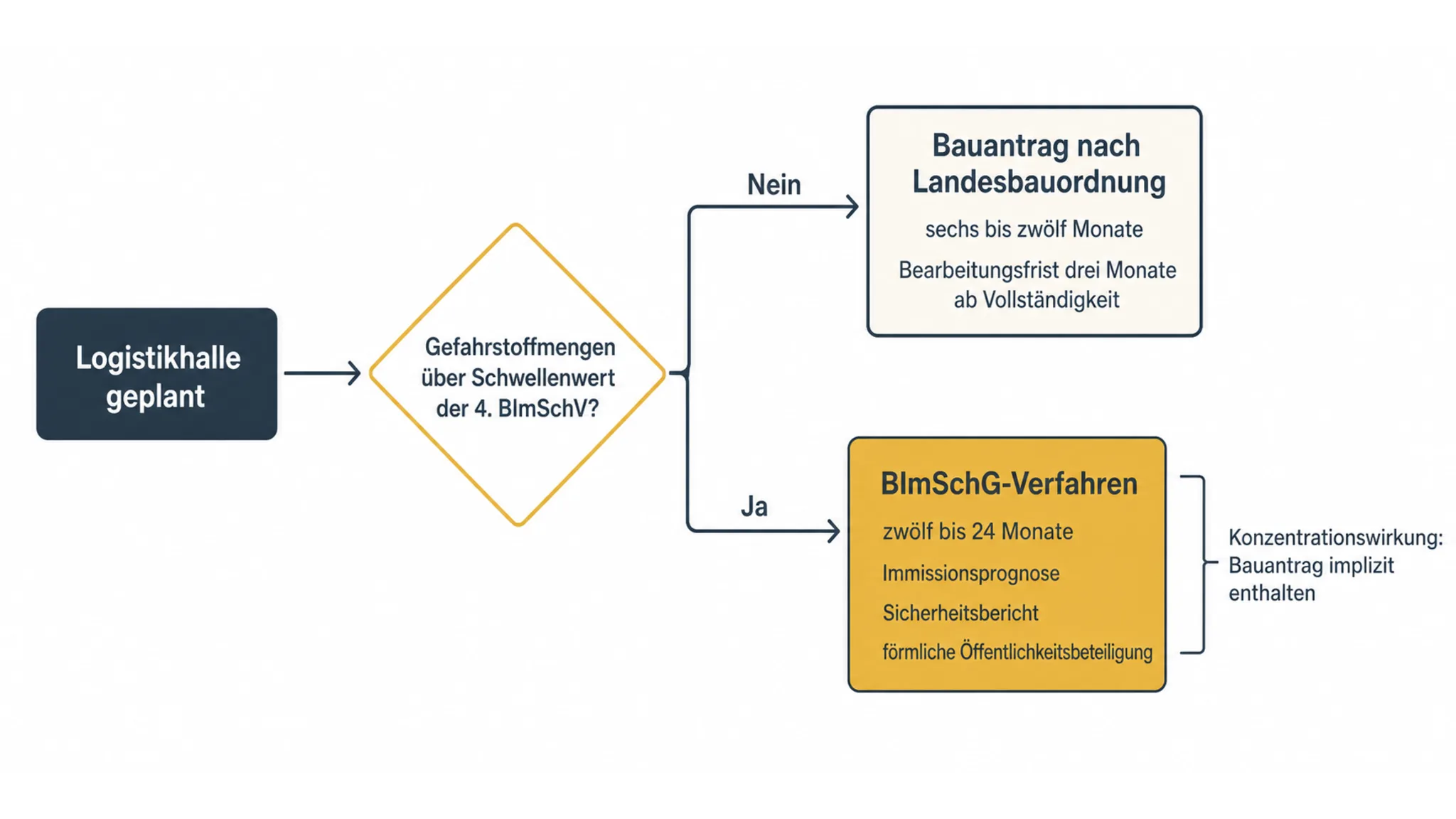

Bauantrag, BImSchG und DGNB im Zusammenspiel
Für eine Standard-Logistikhalle ohne Gefahrstofflagerung reicht der Bauantrag nach Landesbauordnung. Sobald Gefahrstoffmengen über bestimmten Schwellenwerten der 4. BImSchV erreicht werden, verschiebt sich das Verfahren auf den BImSchG-Pfad. Das BImSchG-Verfahren umfasst den Bauantrag implizit (Konzentrationswirkung), dauert aber zwölf bis 24 Monate und verlangt zusätzliche Immissionsprognose, Sicherheitsbericht und förmliche Öffentlichkeitsbeteiligung.
Parallel zur Genehmigung läuft bei institutionellen Investoren regelmäßig der DGNB-Zertifizierungsprozess. Die DGNB-Anforderungen für Logistikgebäude überschneiden sich mit Bauantrag und BImSchG bei Standortqualität, Energieeffizienz und Aufenthaltsqualität; eine frühzeitige Koordination spart Dokumentationsaufwand. Für die übergeordnete Visualisierungssystematik aller deutschen Industrieprojekte deckt die Industrieimmobilien-Visualisierung für deutsche Standorte Produktionshallen, Werkserweiterungen und Gewerbeflächen aus einem konsistenten 3D-Modell ab. Folgebeiträge in dieser Fachbeitragsreihe behandeln BImSchG-Genehmigung und DGNB-Zertifizierung im Detail.
Bauantrag Logistikhalle, häufige Fragen
Wie groß darf eine Halle sein ohne Baugenehmigung?
Die Verfahrensfreiheit unterliegt der Bauordnung des jeweiligen Bundeslandes und unterscheidet sich deutlich. Eine pauschale m²-Grenze für Logistikhallen gibt es nicht. Verfahrensfrei sind in vielen Bundesländern nur sehr kleine Nebenanlagen (zum Beispiel Geräteschuppen bis 30 m³ umbauter Raum). Jede gewerblich genutzte Logistikhalle benötigt in Deutschland einen Bauantrag, unabhängig von der Grundfläche.
Sind Lagerzelte und Leichtbauhallen genehmigungspflichtig?
Lagerzelte und Leichtbauhallen sind in Deutschland in der Regel genehmigungspflichtig, sobald sie länger als drei Monate stehen oder einer dauerhaften gewerblichen Nutzung dienen. Saisonale Aufstellung unter drei Monaten ist in einigen Bundesländern verfahrensfrei, ein Standortantrag bei der Bauaufsicht bleibt jedoch empfohlen. Auch verfahrensfreie Bauten müssen Bebauungsplan und Brandschutz erfüllen.
Welche Hallen sind genehmigungsfrei?
Verfahrensfreie Hallen im Sinne der Landesbauordnungen sind typischerweise landwirtschaftliche Nebengebäude unter bestimmten Grundflächen, temporäre Bauten unter drei Monaten und kleinste Nebenanlagen. Logistikhallen, Lagerhallen und Distributionszentren fallen nie in die verfahrensfreie Kategorie. Auch verfahrensfreie Bauten müssen die Paragraphen 3 bis 8 der jeweiligen Landesbauordnung einhalten.
Wann ist kein Bauantrag für eine Logistikhalle nötig?
Für eine Logistikhalle ist in Deutschland praktisch immer ein Bauantrag erforderlich. Ausnahmen bestehen lediglich für sehr kleine Lagerflächen unter den landesrechtlichen Schwellenwerten (variiert nach Bundesland) und für temporäre Aufstellungen unter drei Monaten. Wer eine Logistik-Bestandshalle nutzungsändert (zum Beispiel Lager zu Kühllager), löst regelmäßig eine erneute Genehmigungspflicht aus, weil Brand- und Immissionsschutzkonzept neu geprüft werden müssen.
Wie lange dauert das Bauantragsverfahren für eine Logistikhalle?
Im vereinfachten Verfahren beträgt die gesetzliche Bearbeitungsfrist drei Monate ab Vollständigkeit der Unterlagen. Im regulären Baugenehmigungsverfahren rechnen Entwickler mit sechs bis zwölf Monaten. Bei BImSchG-pflichtigen Logistikhallen (zum Beispiel mit Gefahrstofflagerung) verlängert sich das Verfahren auf zwölf bis 24 Monate. Vollständige, prüfbare Unterlagen verkürzen die Frist erheblich.
