Rechenzentrums-Genehmigung in Deutschland: Verfahren, Konzentrationswirkung, Stromnetz und Bürgerbeteiligung
Ein deutsches Rechenzentrum mit Notstromaggregaten erreicht regelmäßig die Schwellenwerte des Bundes-Immissionsschutzgesetzes. Die BImSchG-Genehmigung ersetzt nach §13 die Baugenehmigung; der Netzanschluss in FLAP-D-Märkten dauert oft länger als das Genehmigungsverfahren selbst. Dieser Leitfaden ordnet das Verfahren für Hyperscale-, Colocation- und Edge-Entwickler.
Zielgruppe
Hyperscale-, Colocation- und Edge-DC-Entwickler, Asset Manager, Generalplaner mit Rechenzentrumsprojekten in Deutschland.
Lesezeit
Etwa 15 Minuten plus Unterlagenkatalog.
Rechtsstand
Mai 2026, BImSchG, 4. BImSchV, §13 BImSchG, EnEfG §11, Nationale Rechenzentrumsstrategie (März 2026).
Wann ein Rechenzentrum eine BImSchG-Genehmigung braucht
Das Bundes-Immissionsschutzgesetz greift bei einem Rechenzentrum praktisch immer über die Notstromaggregate. Diesel- oder Gasaggregate mit hoher Feuerungswärmeleistung fallen unter Anhang 1 der 4. BImSchV (Nr. 1.x: Verbrennungsanlagen). Maßgeblich sind aggregierte Leistung der Aggregate, Brennstoffart und Anordnung auf dem Campus.
Hyperscale-Campus mit drei DC-Buildings im Rhein-Main-Korridor: Umspannwerk und Hochspannungs-Anschluss im Vordergrund, Chiller-Arrays an der Hallenseite, parallele Hallenanordnung. So sieht ein Standort aus, der über Notstrom-Schwellen das förmliche BImSchG-Verfahren auslöst.
Kühlanlagen mit großen Wassermengen, Notbrandbekämpfungssysteme und Brennstofflagerung können zusätzlich BImSchG-relevant werden.
Auslöser einer BImSchG-Pflicht bei Rechenzentren
Typische Anlagentypen und Schwellenwerte nach Anhang 1 der 4. BImSchV in Verbindung mit Anhang I der 12. BImSchV.
Notstrom-Diesel-Aggregate
Anhang 1 Nr. 1.2 (Verbrennungsanlagen). Schwellenwert über Feuerungswärmeleistung; bei Hyperscale-Anlagen typischerweise BImSchG-pflichtig.
Brennstofflager (Diesel, Heizöl)
Wassergefährdungsklasse III, AwSV-relevant; bei größeren Tankvolumen Störfall-Verordnung anwendbar.
Gasturbinen-Notstrom
Anhang 1 Nr. 1.2.2; Schwellenwert nach Feuerungswärmeleistung, oft förmliches Verfahren bei Hyperscale.
Kühlanlagen mit Kältemittel
Bei größeren Mengen fluorierter Treibhausgase oder Ammoniak F-Gas-Verordnung und BImSchG anwendbar.
Wasserentnahme für Kühlung
Wasserrechtliche Erlaubnis nach Wasserhaushaltsgesetz bei größeren Entnahmemengen.
Lithium-Ionen-USV in großer Menge
Gefahrstoffrelevant, kann unter 12. BImSchV fallen bei kritischer Lagermenge.
Lärm aus Kühlung und Notbetrieb
TA Lärm gilt unabhängig von BImSchG-Anlagenstatus, besonders bei Wohnnachbarschaft.

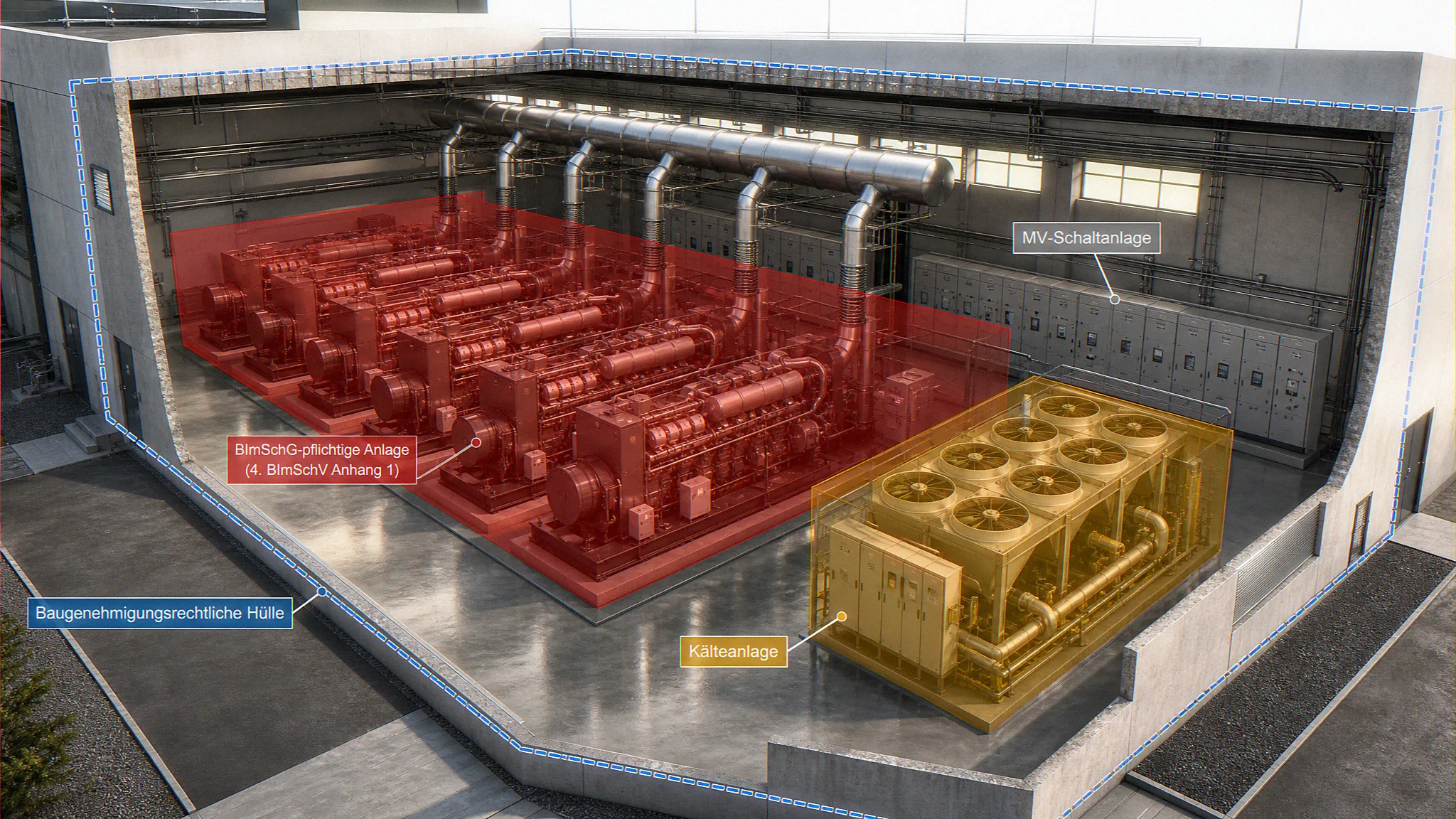

Funktionale Anlagenverbindung
§1 Absatz 3 4. BImSchV: funktional verbundene Einheiten auf einem Standort gelten als eine Anlage. MW-Splitting umgeht das förmliche Verfahren nicht zuverlässig.
Ein reiner Edge-Standort mit kleinen Aggregaten und ohne nennenswerte Brennstofflagerung kann unter den Schwellenwerten bleiben und über den Bauantrag nach Landesbauordnung laufen. Ein Hyperscale-Campus mit mehreren Generator-Halls erreicht praktisch immer das förmliche Verfahren nach §10 BImSchG. Wer einen Mittelweg plant, sollte vor jeder weiteren Schritt eine BImSchG-Voranfrage bei der zuständigen Bezirksregierung oder dem Landesumweltamt stellen; diese Voranfrage klärt verbindlich, welche Verfahrensart gilt.
§13 BImSchG Konzentrationswirkung für Rechenzentren
Die Konzentrationswirkung nach §13 BImSchG gilt für jede BImSchG-pflichtige Anlage, einschließlich Rechenzentren. Sobald die emissionsrelevanten Komponenten unter BImSchG fallen, ersetzt die BImSchG-Genehmigung die Baugenehmigung für die Anlage. Eine separate Bauantragstellung entfällt für den BImSchG-Anlagenteil;

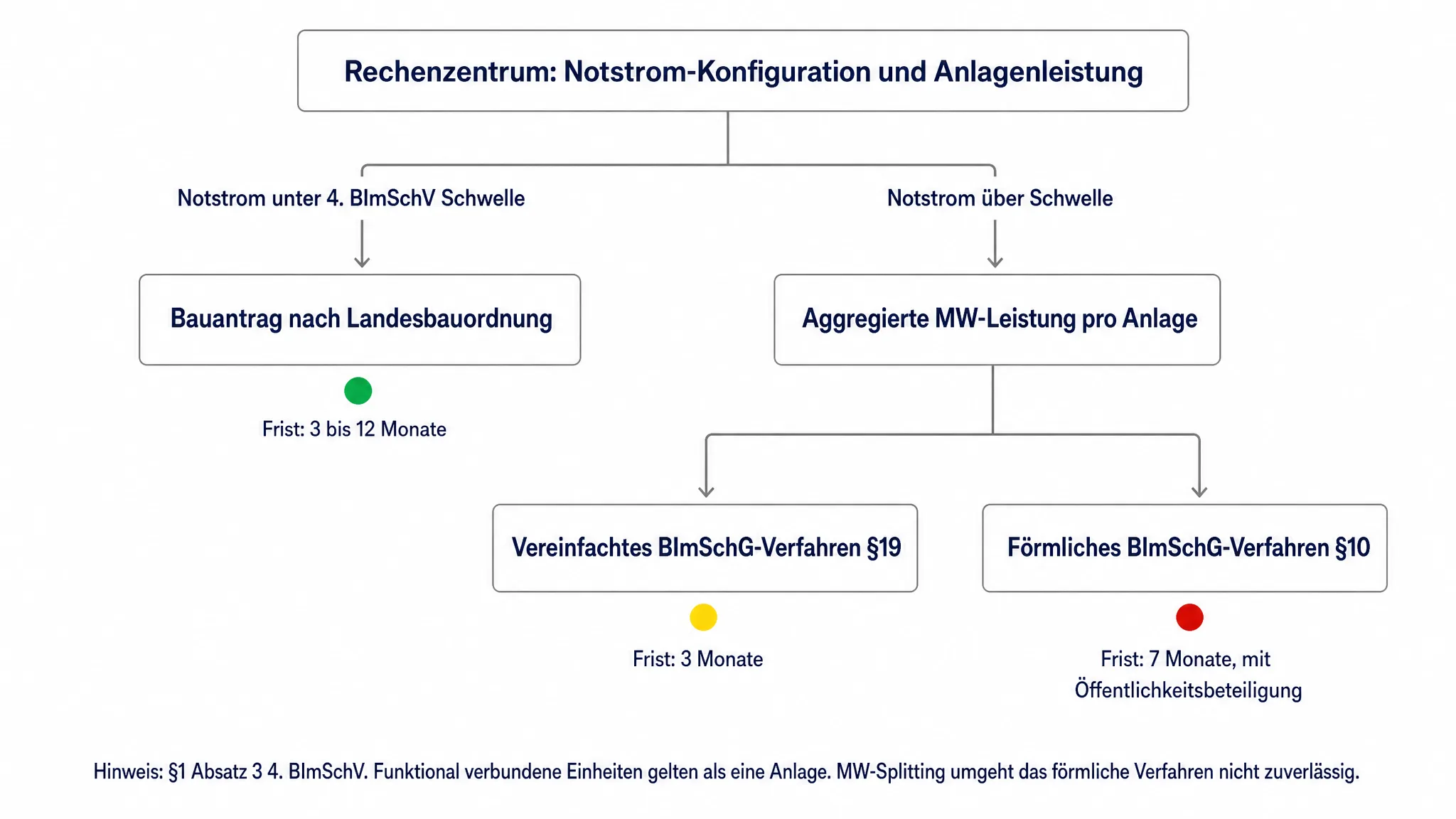

Entscheidungsbaum für die Verfahrenswahl bei Rechenzentren: reiner Bauantrag, vereinfachtes BImSchG §19 oder förmliches BImSchG §10. Auslöser ist die Notstrom-Konfiguration unter 4. BImSchV; §1 Abs 3 verhindert MW-Splitting als Umgehung.
Bauaufsicht, Wasserbehörde, Naturschutzbehörde und Brandschutzdienststelle beteiligen sich im BImSchG-Verfahren und geben ihre Stellungnahmen in einem Bescheid ab.
Reiner Bauantrag nach Landesbauordnung
Für Edge-Rechenzentren ohne BImSchG-pflichtige Anlagen und mit kleiner Notstromkonfiguration.
Geltungsbereich
Edge-Standorte, kleine Colocation-Module ohne Anhang-1-Aggregate, sehr kleine Notstromanlagen.
Frist
3 bis 12 Monate nach Landesbauordnung.
Öffentlichkeit
Nachbarschaftsanhörung nach Landesrecht; keine BImSchG-Bekanntmachung.
Vereinfachtes Verfahren nach §19 BImSchG
Für Anlagen der Spalte 2 in Anhang 1 der 4. BImSchV, ohne Öffentlichkeitsbeteiligung.
Geltungsbereich
Mittelgroße Colocation-Rechenzentren, deren Aggregat-Leistung unter die förmliche Schwelle fällt aber Anhang-1-Pflicht auslöst.
Frist
3 Monate ab Vollständigkeit der Antragsunterlagen nach §10 BImSchG.
Öffentlichkeit
Keine Bekanntmachung, kein Erörterungstermin, keine Einwendungsfrist.
Förmliches Verfahren nach §10 BImSchG
Für Hyperscale-Campus, Großanlagen, UVP-pflichtige Vorhaben mit Öffentlichkeitsbeteiligung.
Geltungsbereich
Hyperscale-Rechenzentren über Spalte-1-Schwelle, Vorhaben mit UVP-Pflicht, hohe Brennstoffmengen.
Frist
7 Monate ab Vollständigkeit der Antragsunterlagen.
Öffentlichkeit
Bekanntmachung, Auslegung, Einwendungsfrist, Erörterungstermin mit Antragsteller, Behörde und Einwendern.
Antragsunterlagen für ein Rechenzentrum-Genehmigungsverfahren
Ein vollständiger BImSchG-Antrag für ein Rechenzentrum umfasst typischerweise 14 bis 18 Dokumentengruppen, ähnlich einem Logistikzentrum, mit spezifischen Anpassungen für Notstrom, Kühlung, Anlagensicherheit und EnEfG-Konformität. Die Konzentrationswirkung nach §13 bedeutet: alle Stellungnahmen laufen in einem Antrag zusammen.
→Anlagenbeschreibung mit Notstrom-Konfiguration: Anzahl, Leistung und Anordnung der Aggregate, Brennstoffart, Tankvolumen, Schichtbetrieb der Aggregate.
→Immissionsprognose nach TA Luft: Ausbreitungsrechnung für NOx, CO und Feinstaub bei Probebetrieb und Notbetrieb der Aggregate.
→Schallprognose nach TA Lärm: Lärmprognose für Notstrom-Probebetrieb, Kühlanlagen, Backup-Tests; Beurteilungspegel Tag und Nacht.
→AwSV-Konzept für Brennstofflager: Diesel- oder Heizöl-Tankanlagen, Rückhaltebecken, Leckageüberwachung, Notfallplan.
→Brandschutzkonzept nach Industriebaurichtlinie: Brandabschnitte für Serverhalls, Notstromhall, Brennstofflager, Inertgas-Löschsysteme.
→EnEfG-Konformitätsnachweis: PUE-Zielwerte nach §11 EnEfG, Abwärmenutzungskonzept, Messplanung.
→Stromnetz-Anschlussbestätigung: Schreiben des Übertragungsnetzbetreibers (Tennet, Amprion, 50Hertz, TransnetBW) zur zugesicherten Anschlussleistung und Termin.
→Visualisierungsmappe: Außenansichten des Campus, Photomontagen aus Nachbarschaftsperspektive für Erörterungstermin, Darstellung von Sichtschutz, Landschaftspuffer und Höhenwirkung.

Verfahrensfristen §10 BImSchG und realistische Projektdauer
Die gesetzliche Frist beträgt 7 Monate im förmlichen Verfahren und 3 Monate im vereinfachten Verfahren ab Vollständigkeit der Unterlagen. In der Realität dauert ein Rechenzentrums-Projekt von Standortakquise bis Baureife zwei bis vier Jahre. Der Unterschied erklärt sich durch fünf Phasen, die alle der eigentlichen Genehmigungsfrist vorgelagert oder parallel sind.
→Phase 1, Standortsicherung und Stromnetz-Voranfrage: 6 bis 18 Monate. Grundstückskauf, Anschlussleistungsanfrage beim Netzbetreiber, Klärung der zugesicherten MW und des Liefertermins.
→Phase 2, Bebauungsplan-Anpassung: 12 bis 24 Monate, falls kein passendes Sondergebiet existiert. Vorhabenbezogenes Bebauungsplanverfahren mit Stadtrat-Beschluss.
→Phase 3, BImSchG-Voranfrage: 1 bis 3 Monate. Behördliche Bestätigung der Verfahrensart, UVP-Vorprüfung, Klärung der zu beteiligenden Fachbehörden.
→Phase 4, Antragsvorbereitung: 6 bis 12 Monate. Erstellung Immissionsprognose, Schallprognose, AwSV, Brandschutz, EnEfG-Nachweis; meist mehrere Nachforderungsrunden.
→Phase 5, Genehmigungsverfahren §10 BImSchG: 7 Monate gesetzlich, in der Praxis 9 bis 15 Monate inklusive Erörterungstermin und Bescheidsformulierung.
Die Bundesregierung hat in der Nationalen Rechenzentrumsstrategie (März 2026) schnellere Genehmigungsverfahren und schnellere Netzanschlüsse als zentrale Maßnahmen benannt. Die Strategie adressiert damit explizit die zwei größten Zeitfresser; die strukturelle Verfahrensdauer bleibt aber kurzfristig bestehen. Wer ein Rechenzentrum in Deutschland plant, sollte mit drei Jahren zwischen Standortsicherung und Inbetriebnahme rechnen.
Stromnetz-Engpass in FLAP-D-Märkten
Der Netzanschluss ist in den FLAP-D-Märkten (Frankfurt, London, Amsterdam, Paris, Dublin) häufig der längere Zeitfresser als das Genehmigungsverfahren selbst. Für Hyperscale-Standorte über 50 bis 100 MW im Rhein-Main-Korridor liegt die typische Wartezeit zwischen Erstanfrage und Übergabe der zugesicherten Anschlussleistung bei mehreren Jahren, oft zwei bis fünf. Verursacher sind Übertragungsnetz-Verstärkung, Umspannwerk-Bau und konkurrierende Industrielasten (Halbleiterfabriken, Elektromobilität, Wärmepumpen).
Die Bundesregierung adressiert den Engpass in der Nationalen Rechenzentrumsstrategie über schnellere Netzanschlüsse, koordinierten Netzausbau und transparente Anschlusswarteschlangen. Operativ empfiehlt sich: Anschlussanfrage VOR Grundstückskauf stellen, Stufenplan für Teilenergisierung vereinbaren, alternative Standorte mit kürzerer Anschlusszeit (Sekundärmärkte außerhalb FLAP-D) parallel prüfen.
MW-Splitting: warum sub-50-MW-Module das förmliche Verfahren nicht zuverlässig umgehen
In der Beraterpraxis taucht häufig die Idee auf, einen Hyperscale-Campus in mehrere Module unter 50 MW Aggregatleistung aufzuteilen, um das vereinfachte Verfahren statt des förmlichen zu erreichen. Diese Strategie greift nach §1 Absatz 3 der 4. BImSchV nicht zuverlässig. Funktional verbundene Anlagen auf einem Standort gelten als eine einzige Anlage; die Behörde aggregiert die Aggregate für die Schwellenwertbestimmung, wenn sie demselben Rechenzentrums-Campus dienen.
Praktisch heißt das: vier Notstromhalls mit je 40 MW, die alle dem gleichen Hyperscale-Campus dienen, werden mit hoher Wahrscheinlichkeit als 160-MW-Gesamtanlage behandelt. Die Aggregationsregel ist behördlich gut etabliert; CMS und andere große Anwaltskanzleien warnen Entwickler explizit vor reinem MW-Splitting als Umgehungsstrategie. Wer eine Aufteilung anstrebt, sollte die Modulen funktional und räumlich klar trennen (eigene Standorte, eigene Stromnetzanschlüsse, eigene Betreiber) und mit der Behörde im Voranfrage-Stadium klären.
Bürgerbeteiligung und Visualisierung für den Erörterungstermin
Der Erörterungstermin im förmlichen BImSchG-Verfahren ist bei Rechenzentren häufig konfliktreicher als bei klassischen Industrieanlagen. Bürger kennen Rechenzentren weniger gut, Anlagentypologie und Höhenwirkung sind ungewohnt, Sorgen um Strom-, Wasser- und Lärmemissionen kommen zusammen. Drei Eigenschaften muss die visualisierte Anlagendarstellung erfüllen: Standortwirkung im Bestandskontext, Maßstabstreue der Baumassen und Sichtschutz-Darstellung mit Landschaftspuffer.
Photomontagen aus der Bestandsperspektive der angrenzenden Wohnbebauung beantworten die häufigste Bürgerfrage konkret: wie groß wirkt der Campus von meinem Garten aus? Eine zusätzliche Visualisierung des geplanten Landschaftspuffers (Bepflanzungstiefe, Höhenstaffelung der Vegetation, Sichtbarkeit nach 5 und 10 Jahren Wachstum) entlastet den Termin spürbar. Für die vollständige Rechenzentrums-Bildmappe deckt die CGI-Leistung für Rechenzentrum-Visualisierung in Deutschland die Verfahrensbild-Logik systematisch ab:

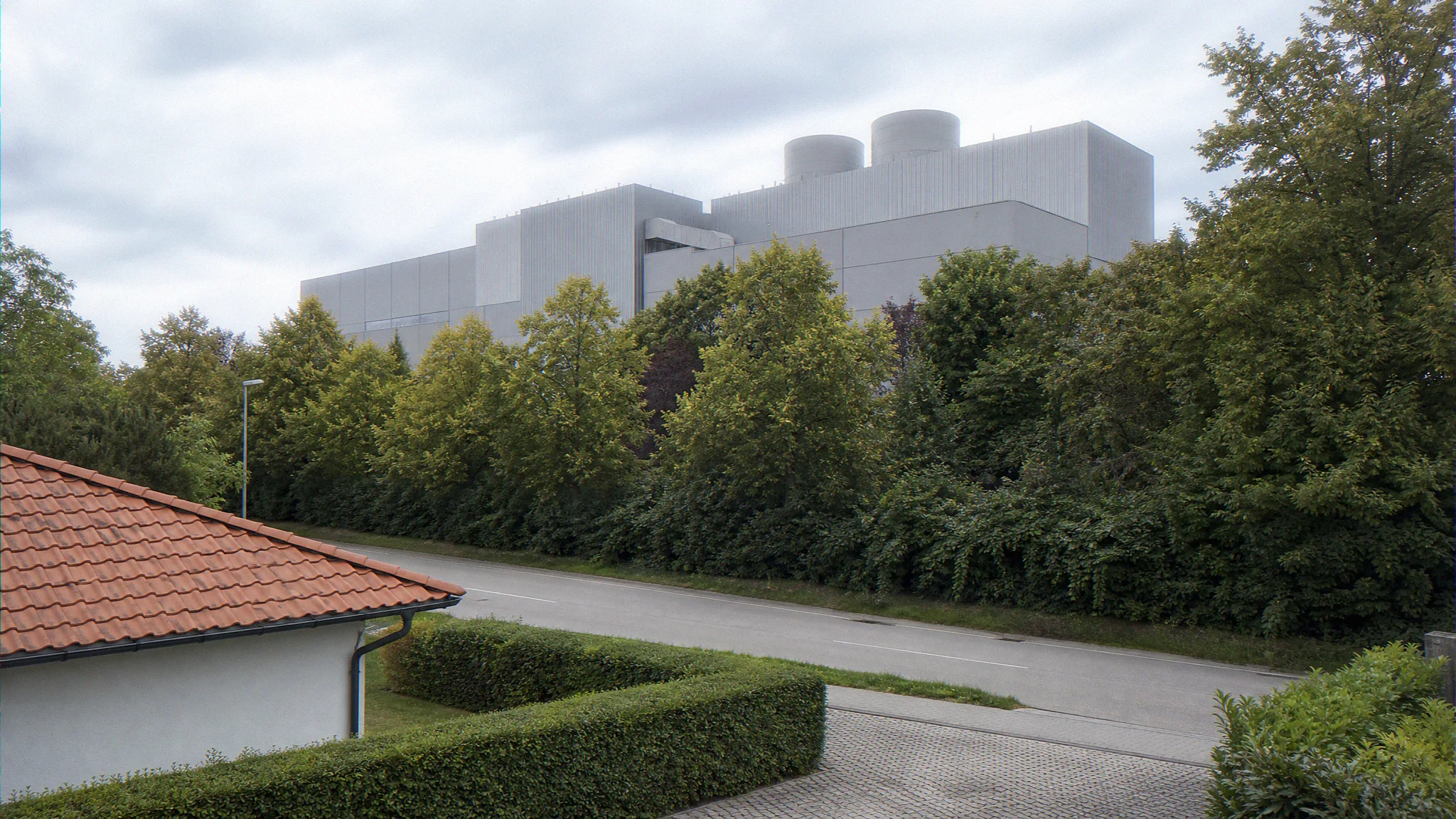

Photomontage aus Bestandsperspektive auf Augenhöhe 1,70 m: deutsche Wohnstraße im Vordergrund, 8 bis 12 m Landschaftspuffer mit Buchen und Linden, Rechenzentrums-Campus 200 m zurückgesetzt mit Kühltürmen. Diese Bildart entlastet Erörterungstermine spürbar.

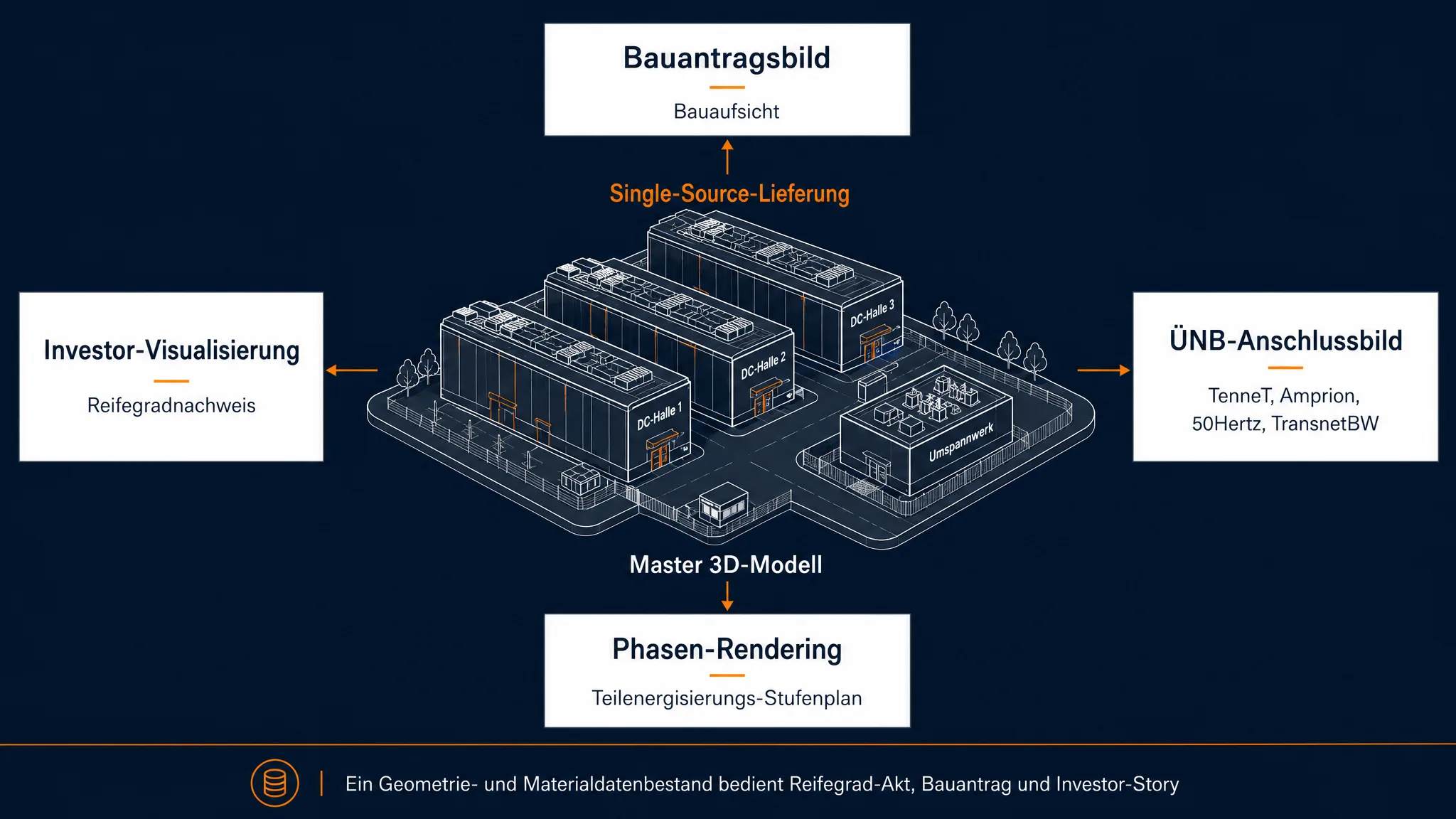

ein 3D-Modell, aus dem Bauantragsbilder, Erörterungstermin-Visuals und Investorenmaterial parallel entstehen.
Realer Fall: Microsoft Rechenzentrum Bergheim im Rheinischen Revier
Ein dokumentiertes Beispiel eines aktuellen deutschen Hyperscale-Genehmigungsverfahrens ist das Microsoft-Rechenzentrum in Bergheim (Niederaußem, Nordrhein-Westfalen, Rheinisches Revier). Die Kreisstadt Bergheim hat den Bebauungsplan am 14. April 2025 beschlossen; ein erster Bauantrag lag zum Zeitpunkt des B-Plan-Beschlusses bereits vor. Der Bürgermeister bezeichnete den Baustart als möglich bereits im Sommer 2025.
→Politische Begleitung: Stadt vermarktet aktiv ihren Status als "Digitalstadt der Zukunft" und positioniert sich für weitere Tech-Ansiedlungen.
Microsoft Bergheim zeigt zwei strukturelle Punkte: erstens, der Bebauungsplan-Anpassungsweg parallel zum Bauantrag ist bei großen Hyperscale-Vorhaben Standard, weil passende Sondergebiete selten existieren. Zweitens, kommunale Wirtschaftsförderung wird zum aktiven Mitspieler im Genehmigungsverfahren; bei Standorten mit gleicher politischer Unterstützung verkürzt sich die effektive Verfahrensdauer spürbar gegenüber Standorten mit Bürgerwiderstand.
Rechenzentrum, BImSchG und EnEfG ab Juli 2026
Wer ein Rechenzentrum mit Inbetriebnahme ab 1. Juli 2026 plant, muss die Anforderungen des Energieeffizienzgesetzes (§11 EnEfG) zusätzlich zum BImSchG-Verfahren einplanen. EnEfG schreibt PUE-Zielwerte vor, die innerhalb von zwei Jahren nach Inbetriebnahme erreicht werden müssen; die Werte sind für neue Anlagen strenger als für Bestandsanlagen. Pflicht zur PUE-Messung, Dokumentation und Abwärmenutzung kommen hinzu.
Die EnEfG-Konformität ist kein separates Genehmigungsverfahren, sondern eine Betriebsauflage. Sie wird aber in zunehmend mehr Bauleitplanungs- und Genehmigungsverfahren mitgeprüft, weil Kommunen die Standortqualität auch über Nachhaltigkeitskriterien bewerten. Für die übergeordnete Visualisierungssystematik aller deutschen Industrieprojekte einschließlich Werkserweiterungen, Produktionshallen und Gewerbeflächen liefert die Industrieimmobilien-Visualisierung für deutsche Standorte die konsistente 3D-Modellbasis. Folgebeiträge in dieser Insights-Reihe behandeln EnEfG-Compliance-Fahrplan und Logistik-vs-Rechenzentrum-Investmentstrategie im Detail.
Wann benötigt ein Rechenzentrum eine BImSchG-Genehmigung?
Ein Rechenzentrum benötigt eine immissionsschutzrechtliche Genehmigung, sobald seine emissionsrelevanten Anlagen (typischerweise die Notstromaggregate) die Schwellenwerte in Anhang 1 der 4. BImSchV überschreiten. Maßgeblich sind die aggregierte Feuerungswärmeleistung der Diesel- oder Gas-Notstromaggregate und ihre Anordnung auf dem Campus. Ohne genehmigungspflichtige Anlagen reicht der Bauantrag nach Landesbauordnung.
Wie lange dauert ein Genehmigungsverfahren für ein Rechenzentrum in Deutschland?
Die gesetzliche Frist nach §10 BImSchG beträgt sieben Monate im förmlichen Verfahren ab Vollständigkeit der Unterlagen. In der Praxis dauert das gesamte Projekt von Standortakquise bis Baureife typischerweise zwei bis vier Jahre, weil zur reinen Genehmigungsphase Standortprüfung, Bebauungsplan-Anpassung, BImSchG-Voranfrage, mehrere Nachforderungsrunden und der Erörterungstermin hinzukommen. Die Bundesregierung hat in der Nationalen Rechenzentrumsstrategie (März 2026) schnellere Genehmigungen als zentrale Maßnahme benannt.
Wirkt die Konzentrationswirkung des §13 BImSchG bei Rechenzentren genauso wie bei Logistikzentren?
Ja. Sobald die emissionsrelevanten Anlagen eines Rechenzentrums unter das BImSchG fallen, ersetzt die BImSchG-Genehmigung nach §13 BImSchG die Baugenehmigung für die Anlage. Die zuständige Immissionsschutzbehörde bündelt Bauaufsicht, Wasserbehörde, Naturschutzbehörde und Brandschutzdienststelle in einem Verfahren. Diese Konzentrationswirkung gilt für jede BImSchG-pflichtige Anlage, unabhängig von der Asset-Klasse.
Kann ein Hyperscale-Campus durch Aufteilung in sub-50-MW-Module das förmliche Verfahren vermeiden?
Nein, nicht zuverlässig. Nach §1 Absatz 3 der 4. BImSchV gelten funktional verbundene Anlagen auf einem Standort als eine einzige Anlage. Wer mehrere Notstromaggregat-Cluster unter 50 MW pro Modul plant, die alle demselben Rechenzentrums-Campus dienen, muss damit rechnen, dass die Behörde die Anlagen aggregiert und das förmliche Verfahren mit Öffentlichkeitsbeteiligung verlangt. Reines MW-Splitting ist kein verlässlicher Umgehungsweg.
Welche Stromnetz-Engpässe gelten in Frankfurt und im Rhein-Main-Korridor?
Für neue Hyperscale-Standorte in FLAP-D-Märkten (Frankfurt, London, Amsterdam, Paris, Dublin) liegt die typische Netzanschluss-Wartezeit bei mehreren Jahren, oft zwei bis fünf Jahre für Anschlussleistungen über 50 bis 100 MW. Frankfurt und das Rhein-Main-Gebiet sind durch die bestehende Rechenzentrumsdichte besonders betroffen. Die Bundesregierung adressiert diesen Engpass in der Nationalen Rechenzentrumsstrategie über schnellere Netzanschlüsse und koordinierten Netzausbau.
