Fachbeitrag · Capital Markets und Cross-Asset

Logistikimmobilien oder Rechenzentren? Visueller Vergleich der Investmentstrategien für deutsche Industrieflächen

Logistik und Rechenzentrum konvergieren bei der Spitzenrendite und divergieren bei nahezu allem anderen. Capex pro Quadratmeter Faktor fünf bis zehn, Power Density Faktor zehn, WALT doppelt so lang, Konvertierung selten wirtschaftlich. Dieser Leitfaden ordnet den Side-by-side-Vergleich for Asset Manager, Spezialfondsmanager und Investmentkomitees.

Zielgruppe
Asset Manager, Spezialfondsmanager, Family Offices, REIT-Analysten und Versicherungs-Allokatoren mit deutschem Industrial-Sleeve.
Lesezeit
Etwa 16 bis 18 Minuten plus Vergleichstafel.
Datenstand
Mai 2026, CBRE, JLL, Savills, BNP Paribas Real Estate, UBS Real Estate Focus 2026, HAMBORNER REIT Geschäftsbericht 2025.

Das 2026er-Setup: Logistik-Renditen normalisieren, Datacenter-Renditen komprimieren

Nach dem Renditeschub 2022 bis 2024 stabilisieren sich die Spitzenrenditen für Prime-Logistik in Deutschland im Bereich um 4,0 Prozent. CBRE führt im UBS Real Estate Focus 2026 die Logistik-Spitzenrendite mit rund 4 Prozent. Datacenter-Spitzenrenditen im Frankfurt-Korridor bewegen sich nach CBRE, JLL und Savills im niedrigen bis mittleren 4-Prozent-Bereich, mit einer Bandbreite von 3,75 bis 4,50 Prozent für Core-Colocation und Hyperscale.

Aus Investorensicht heißt das: die Renditeebenen konvergieren, der Risiko- und Capex-Aufwand divergiert. Wer Logistik und Datacenter rein über die Brutto-Anfangsrendite vergleicht, ignoriert die Kosten- und Strukturunterschiede, die jedes Investmentkomitee separat würdigen muss.

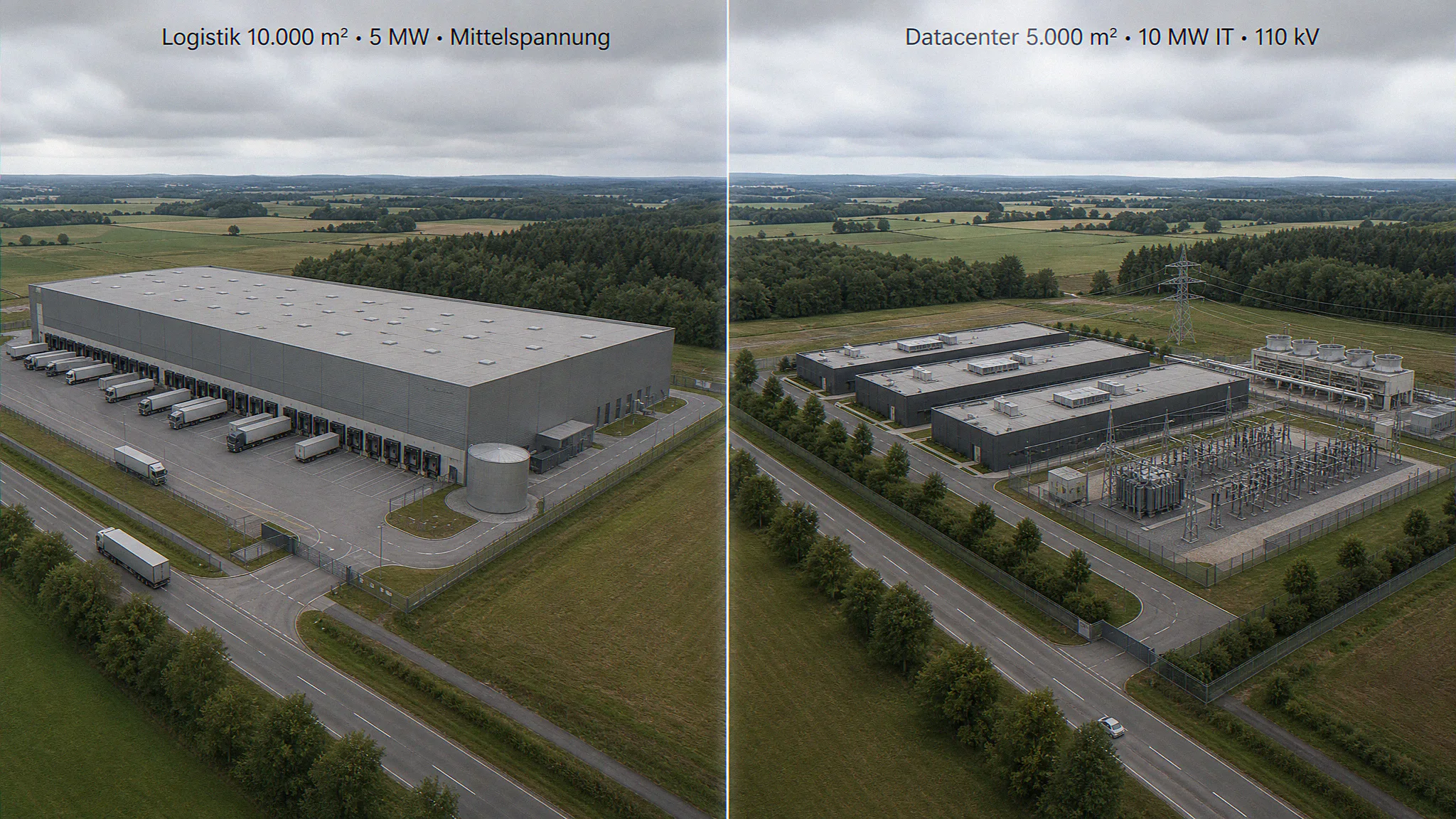

Side-by-side-Visualisierungsvergleich: deutsche Logistikhalle mit 10.000 Quadratmeter Grundfläche neben Tier-III-Rechenzentrum-Campus mit 10 MW IT-Last und 5.000 Quadratmeter Grundfläche, gleiche Grundstücksfläche, unterschiedliche Footprints und Infrastruktur
Selbes Grundstück, zwei Investment-Programme: Big-Box-Logistik mit 10.000 m² Grundfläche im Vordergrund, Tier-III-Rechenzentrum mit 10 MW IT-Last und 5.000 m² Grundfläche im Hintergrund. Unterschiede in Footprint, Höhe, Umspannwerk und Kühlinfrastruktur werden im Side-by-side sichtbar.

Asset-Anatomie im Side-by-side: 10.000-m²-Logistik gegen 10-MW-Datacenter

Eine deutsche Big-Box-Logistikhalle mit 10.000 Quadratmetern Grundfläche und ein Tier-III-Datacenter mit 10 Megawatt IT-Last und 5.000 Quadratmetern Grundfläche dienen als typische Vergleichsobjekte. Beide passen auf vergleichbare Gewerbegrundstücke, aber die räumlichen und technischen Profile unterscheiden sich grundlegend.

Asset-Anatomie: Logistikhalle vs. Tier-III-Datacenter

Vergleich der baulichen und betrieblichen Grundkennzahlen, beide für ein deutsches Gewerbegrundstück gleicher Größe.

Grundfläche typisch
Logistik 10.000 m² BGF; Datacenter 5.000 m² BGF.
Höhe (Unterkante)
Logistik 10 bis 12 m UKH; Datacenter 4,5 bis 6 m Raumhöhe pro Geschoss, oft mehrgeschossig.
Bodenlast
Logistik 5 bis 7 kN/m² flächig; Datacenter Punktlasten bis 15 kN/m² für USV-Anlagen und Rack-Cluster.
Strom-Anschluss
Logistik 10 bis 20 kV Mittelspannung, einige MW; Datacenter 110 kV oder 380 kV, 10 bis 100+ MW IT-Last.
Kühlung
Logistik einfache Lüftung; Datacenter Chiller-Arrays, Free Cooling, ggf. Flüssigkühlung, Wasserversorgung.
Redundanz
Logistik keine; Datacenter Tier III mindestens N+1, Tier IV 2N für Strom, Kühlung, Netzwerk.
Brandschutz
Logistik nach Industriebaurichtlinie; Datacenter zusätzlich Inertgas-Löschsysteme für IT-Räume.
Sicherheit
Logistik Standard-Zaun und Tor; Datacenter mehrstufe Zonenkontrolle, Biometrie, 24/7-Sicherheitsdienst.

Capital Intensity: Capex pro Quadratmeter und Euro pro Megawatt

Die Renditeebenen mögen konvergieren, die Kostenebenen tun es nicht. Eine Standard-Logistikhalle in Deutschland kostet in der Errichtung 600 bis 900 Euro pro Quadratmeter BGF; temperaturgeführte Logistik liegt bei 800 bis 1.200 Euro. Ein Datacenter erreicht 4.000 bis 8.000 Euro pro Quadratmeter BGF und 8.000 bis 15.000 Euro pro Quadratmeter reiner IT-Whitespace-Fläche.

CBRE und JLL benchmarken Hyperscale-Datacenter mit 7 bis 12 Millionen Euro pro Megawatt IT-Last. Bei einer Leistungsdichte von 1.000 bis 2.000 Watt pro Quadratmeter ergeben sich die obigen Quadratmeter-Werte. Der Capex-Faktor zwischen Standardlogistik und Hyperscale-Datacenter liegt damit bei fünf bis zehn.

Capex-Bandbreiten Deutschland 2025-2026

Reine Baukosten exklusiv Grundstück, nach CBRE, JLL, Logivest und BNP Paribas Real Estate.

Logistik Standard
600 bis 900 EUR pro m² BGF, abhängig von Region, Baukostenindex, Ausstattung.
Logistik temperaturgeführt
800 bis 1.200 EUR pro m² BGF.
Datacenter Gesamt-BGF
4.000 bis 8.000 EUR pro m² BGF, abhängig von Leistungsdichte und Redundanz.
Datacenter IT-Whitespace
8.000 bis 15.000 EUR pro m² reiner IT-Fläche.
Hyperscale Benchmark
7 bis 12 Mio EUR pro Megawatt IT-Last (CBRE, JLL European Benchmarks).
Capex-Faktor
5 bis 10 zwischen Standard-Logistik und Hyperscale-Datacenter, pro m² BGF.

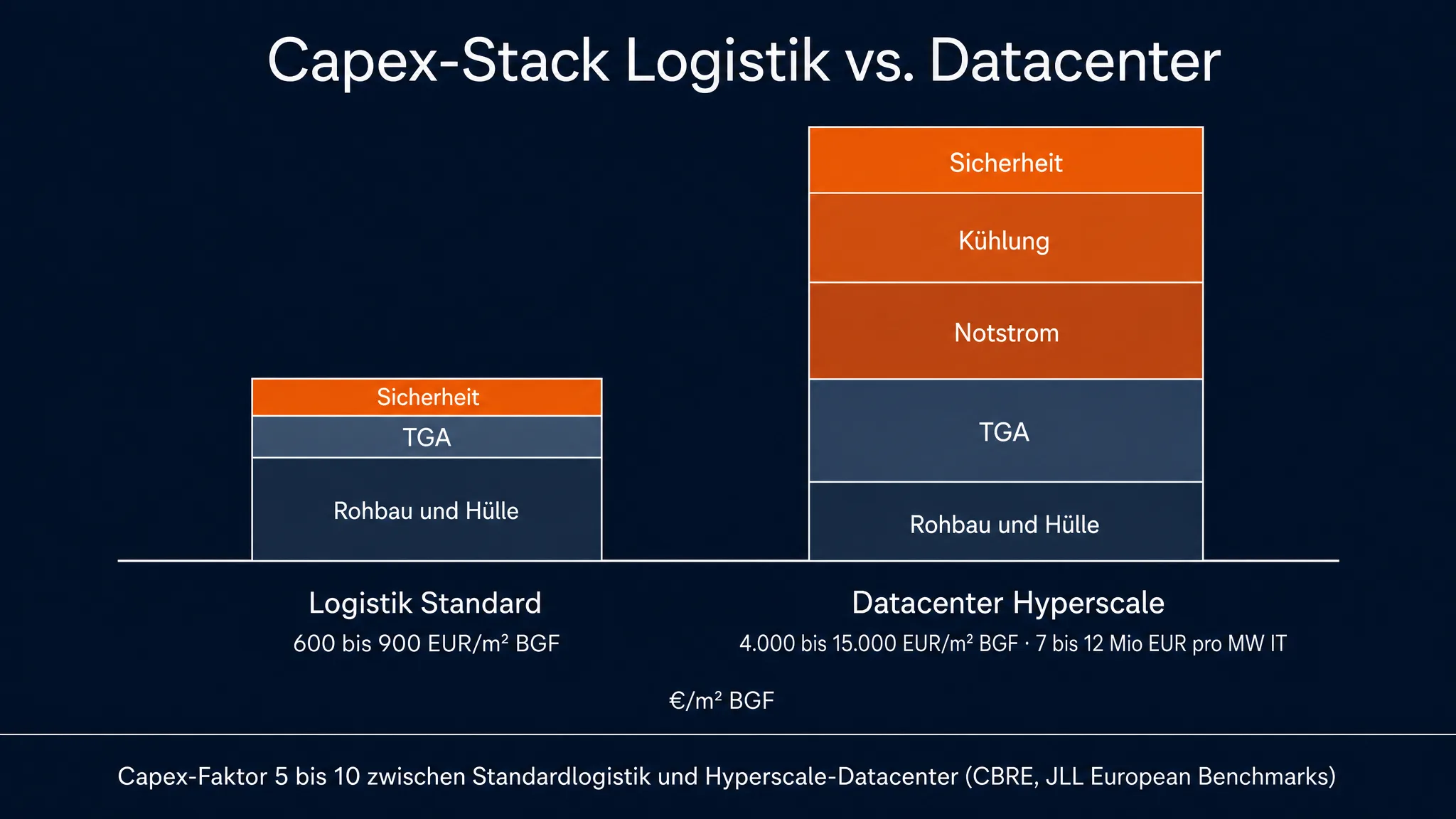

Vergleichsdiagramm Capex-Stack Logistikhalle 600 bis 900 Euro pro Quadratmeter gegenüber Datacenter 4.000 bis 15.000 Euro pro Quadratmeter mit Aufschlüsselung in Rohbau, TGA, Notstrom und Kühlung
Capex-Stack-Vergleich: Rohbau und Hülle dominieren bei Logistik, während TGA-Komponenten (Notstrom, USV, Kühlung, Brandfrüherkennung, Sicherheit) den Datacenter-Capex tragen. Der Faktor zwischen den beiden Klassen liegt zwischen fünf und zehn.

Vertragsprofile: WALT, Take-or-pay und operative Hebel

Logistikportfolios weisen typischerweise eine gewichtete Mietvertragsrestlaufzeit (WALT) von 5 bis 8 Jahren auf. HAMBORNER REIT meldet zum Jahresende 2025 eine WALT von 5,3 Jahren. Neuvermietungen schließen meist über 5 bis 10 Jahre ab, mit standardisierten Triple-Net-Strukturen und Indexierung.

Datacenter-Hyperscale-Mietverträge laufen typischerweise 10 bis 15 Jahre, oft mit Erweiterungsoptionen und Take-or-pay-Strukturen. Colocation-Verträge liegen bei 5 bis 10 Jahren, aber Hyperscaler, Cloud-Anbieter und größere Enterprises bevorzugen 10+-Jahre-Bindungen mit Kapazitätsreservierung. Damit ergibt sich für Datacenter ein cashflowähnliches Profil mit längerer Visibility, aber höherer operativer Gearing.

Power Density: warum Strom das neue Grundstück ist

Eine klassische Logistikhalle in Deutschland zieht 50 bis 150 Watt pro Quadratmeter Dauerlast aus dem Mittelspannungsnetz; automatisierte Lager mit hohem Mechatronik-Anteil erreichen 200 bis 300 Watt pro Quadratmeter. Ein modernes Hyperscale-Datacenter arbeitet mit 1.000 bis 2.500 Watt pro Quadratmeter IT-Fläche; AI- und GPU-Cluster überschreiten 3.000 Watt pro Quadratmeter.

Daraus folgt die Inversion klassischer Logistik-Standortlogik: Datacenter wählen ihren Standort primär nach Stromnetz-Verfügbarkeit, nicht nach Verkehrsanbindung. Ein Grundstück direkt an der Autobahn, ohne 110-kV-Anschluss in Reichweite, ist für Logistik prime und für Datacenter ohne Wert. Die Detail-Logik des Stromnetzanschlusses, des ÜNB-Reifegradverfahrens und der FLAP-D-Wartezeiten behandelt der Leitfaden zur Rechenzentrums-Genehmigung in Deutschland ausführlich.

Cross-Asset-Standortkonkurrenz im Rhein-Main und Berliner Umland

In wenigen deutschen Teilmärkten konkurrieren Datacenter und Logistik um dieselben Gewerbegrundstücke. Treiber ist die Kombination aus 110-kV-Anschlussfähigkeit, Glasfaseranbindung, Flächenverfügbarkeit und kommunaler Planungsbereitschaft. CBRE und JLL berichten in Marktkommentaren 2024 und 2025 von einer wachsenden Konkurrenz in peripheren Frankfurter Gewerbegebieten und im Berliner Speckgürtel.

Konvertierungsökonomie: warum Logistik selten zum Datacenter wird

Die wirtschaftliche Konvertierung einer Logistikhalle zu einem Hyperscale-Datacenter scheitert in der Regel an vier strukturellen Hürden. Erstens: der Stromanschluss. Eine Logistikhalle ist auf wenige Megawatt im Mittelspannungsbereich ausgelegt; ein Hyperscale-Datacenter braucht 10 bis 100+ Megawatt am 110- oder 380-kV-Netz. Zweitens: die Statik. Logistikhallen sind auf flächige Lager-Bodenlasten dimensioniert, nicht auf Punktlasten von USV-Anlagen und Rack-Clustern.

Drittens: die Kühlung. Logistik braucht einfache Lüftung; ein Datacenter braucht Chiller-Arrays, Rückkühlwerke, Wasserversorgung und Redundanz für Tier III oder IV. Viertens: der Brandschutz und die Sicherheit. Industriebaurichtlinie und Inertgas-Löschsysteme arbeiten auf unterschiedlichen Normebenen. In Summe wird ein dedizierter Datacenter-Neubau in der Regel günstiger als die Konversion einer bestehenden Logistikhalle.

Konvertierungs-Hürden Logistik zu Datacenter

Vier strukturelle Faktoren, die eine wirtschaftliche Umwidmung in der Regel ausschließen.

Stromnetz
Logistik 10 bis 20 kV; Datacenter 110 bis 380 kV. Neuer Netzanschluss meist mehrjährig, oft teurer als der gesamte Neubau.
Statik und Punktlasten
Logistik-Bodenplatte selten für USV- und Rack-Cluster ausgelegt; Verstärkung oder Neubau erforderlich.
Kühlung und Wasser
Chiller-Arrays, Rückkühlwerke, Wasserversorgung und Redundanz N+1 oder 2N müssen vollständig neu errichtet werden.
Brandschutz und Sicherheit
Inertgas-Löschsysteme, mehrstufige Zonenkontrolle und 24/7-Sicherheitsdienst sind im Logistikkonzept nicht vorgesehen.
Genehmigungsrecht
BImSchG für Notstrom, EnEfG-Compliance, wasserrechtliche Erlaubnis: neue Verfahrenskette parallel zum Umbau.
Edge-Datacenter-Ausnahme
Bei niedrigen einstelligen MW-Lasten kann eine Teil-Konversion einzelner Logistikhallen wirtschaftlich tragen.

Portfolio-Allokation: was deutsche Institutionelle tatsächlich halten

In deutschen Spezialfonds und verbleibt Logistik die etablierte Industrial-Klasse. Anteile zwischen 10 und 25 Prozent am Immobilienportfolio sind typisch. Datacenter werden als „Spezialprodukt" oder „Alternative Immobilien" geführt und liegen meist unter 3 bis 5 Prozent. UBS Real Estate Focus 2026 beschreibt Datacenter als „mögliche Rendite- und Diversifikationsquelle mit höherer Komplexität".

Hintergrund: Datacenter erfordern technisches Know-how, ESG-Bewertung unter EnEfG und politische Standortbegleitung. Pensionskassen und Versicherer betrachten Datacenter als Spezialvehikel mit hoher Ticketgröße. Logistik bleibt Kernbestandteil der Industrial-Allokation; Datacenter sind wachsend, aber bislang Nischenklasse.

Der Visualisierungs-Case: Investmentkomitees brauchen das Side-by-side-Bild

Im Investmentkomitee scheitert die Cross-Asset-Diskussion regelmäßig an der Anschauung. Logistikhallen kennen die meisten Mitglieder; Datacenter sind für viele eine technische Blackbox. Eine Side-by-side-Visualisierung mit selbem Grundstück und zwei Programmen liefert die Anschauung, die Tabellen nicht erzeugen können.

  • Side-by-side-Asset-Visualisierung: selbes Grundstück, zwei Programme; Footprint-, Höhen- und Infrastrukturunterschiede sofort sichtbar.
  • Capex-Stack-Visual: grafische Aufschlüsselung von Rohbau, TGA, Notstrom, Kühlung und Sicherheit; Faktor 5 bis 10 als visuelle Höhe.
  • Cross-Asset-Standortkarte: deutsche Teilmärkte mit Rhein-Main, Berliner Umland und Rheinischem Revier; Strom-, Wasser- und Glasfaserkriterien überlagert.
  • Vertragsprofil-Visual: WALT-Vergleich, Indexierungslogik, Triple-Net-Struktur als zeitliche Anschauung pro Klasse.
  • Konvertierungs-Visual: Hindernisbild mit Strom, Statik, Kühlung, Brandschutz als visueller Pfad gegen Wert.

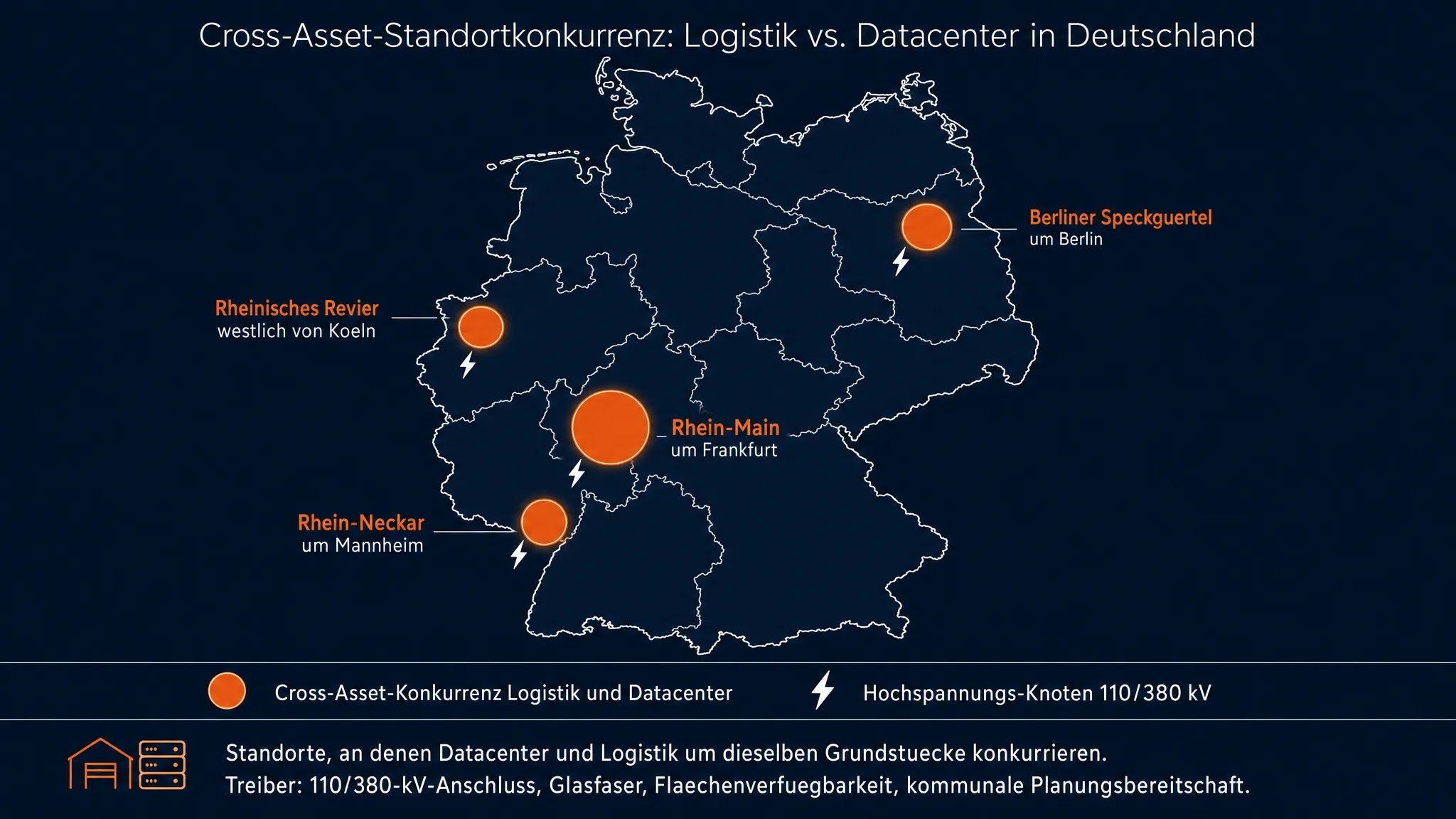

Karte Deutschland mit deutschen Teilmärkten der Cross-Asset-Konkurrenz Logistik und Rechenzentrum: Rhein-Main, Berliner Speckgürtel, Rhein-Neckar, Rheinisches Revier mit Stromnetz-Knoten und Hyperscale-Cluster
Cross-Asset-Standortkarte: deutsche Teilmärkte, in denen Datacenter und Logistik um dieselben Grundstücke konkurrieren. Rhein-Main, Berliner Umland, Rhein-Neckar und Rheinisches Revier markiert, mit 110- und 380-kV-Knoten als Datacenter-Treiber überlagert.

Die Visualisierungssystematik für beide Assetklassen liefern die Service-Hubs zur Logistikzentrum-Visualisierung und zur Rechenzentrum-Visualisierung. Beide nutzen denselben Geometrie- und Materialdatenbestand für Bauantragsbild, ÜNB-Anschlussbild und Investor-Pitchdeck.

Logistik vs Rechenzentrum, häufige Fragen

Wie unterscheiden sich die Spitzenrenditen von Logistik und Rechenzentrum in Deutschland 2026?

Prime-Logistik in Deutschland liegt nach CBRE und JLL bei rund 4,0 Prozent Spitzenrendite, mit einer Bandbreite von 3,8 bis 4,3 Prozent. Prime-Rechenzentren im Frankfurt-Korridor bewegen sich nach CBRE, JLL und Savills im Bereich 3,75 bis 4,50 Prozent, also auf Logistikniveau oder leicht darunter. Datacenter-Renditen sind weniger transparent ausgewiesen und stärker abhängig von Mietstruktur, Stromvertrag und Tier-Level.

Wie groß ist das Datacenter-Investmentvolumen in Deutschland im Vergleich zu Logistik?

Das Logistik-Investmentvolumen in Deutschland lag 2024 nach BNP Paribas Real Estate bei rund 3 bis 4 Milliarden Euro, mit Erholung Richtung 4 bis 5 Milliarden Euro 2025. Datacenter-Volumen in Deutschland ist nicht offiziell aggregiert; CBRE und JLL schätzen den deutschen Markt im niedrigen einstelligen Milliardenbereich, mit Frankfurt als Haupt-Cluster. Die häufig zitierte Zahl von 10 Milliarden Euro bezieht sich auf den europäischen Datacenter-Markt insgesamt, nicht auf Deutschland allein.

Wie unterscheiden sich WALT und Vertragsstrukturen zwischen Logistik und Datacenter?

Logistikportfolios weisen typischerweise eine gewichtete Mietvertragsrestlaufzeit (WALT) von 5 bis 8 Jahren auf; HAMBORNER REIT meldet zum Jahresende 2025 5,3 Jahre. Datacenter-Hyperscale-Mietverträge laufen typischerweise 10 bis 15 Jahre, oft mit Erweiterungsoptionen und Take-or-pay-Strukturen. Damit haben Datacenter ein infrastrukturähnliches Cashflow-Profil, während Logistik flexibler und zyklischer ist.

Wie groß ist der Capex-Unterschied pro Quadratmeter zwischen Logistik und Datacenter?

Eine Standardlogistikhalle in Deutschland kostet 600 bis 900 Euro pro Quadratmeter BGF in der Errichtung. Ein Rechenzentrum erreicht 4.000 bis 8.000 Euro pro Quadratmeter BGF und 8.000 bis 15.000 Euro pro Quadratmeter reiner IT-Whitespace-Fläche. CBRE und JLL benchmarken Hyperscale-Datacenter mit 7 bis 12 Millionen Euro pro Megawatt IT-Last. Der Capex-Faktor zwischen Standardlogistik und Hyperscale-Datacenter liegt damit bei fünf bis zehn.

Lohnt sich die Konvertierung einer Logistikhalle zu einem Rechenzentrum wirtschaftlich?

Für Hyperscale-Datacenter selten. Logistikhallen sind statisch, brandschutztechnisch und kühltechnisch nicht für die Punktlasten, Redundanzanforderungen und Wärmedichten eines Datacenters ausgelegt. Der Stromanschluss einer Logistikhalle im Mittelspannungsbereich genügt für ein Hyperscale-Datacenter nicht; ein 110-kV- oder 380-kV-Anschluss muss meist neu gebaut werden. Branchen-Konsens: ein dediziertes Datacenter-Neubau ist in der Regel günstiger als die Konversion. Für Edge-Datacenter im niedrigen einstelligen MW-Bereich kann die Konversion in Einzelfällen funktionieren.
